* 10 maja zamknięcie mostu,
* "184" wydłużone do Orzeszkowej jako "784",
* zatramwaj "7xx" Łagiewniki - Kapelanka - R. Grunwaldzkie - M. Dębnicki - Nowy Świat,
* tramwaj "7x" Czerwone Maki - Kapelanka - R. Grunwaldzkie,
* tramwaje z Ruczaju skierowane przez Kalwaryjską i Krakowską/Starowiślną.
Jak dla mnie całkiem ok. Pytanie o szczegóły - jaką częstotliwość będą mieć linie zastępcze, oraz które linie zostaną skierowane przez Kalwaryjską. Jeśli wszystkie linie z Kapelanki - "18", "22", "52" - zostaną skierowane przez Kalwaryjską, to nie zdziwiłbym się gdyby dawcami stały się "17" i/albo "19".
Remont mostu potrwa dziesięć miesięcy, w tym przez osiem miesięcy nie będą mogły przejeżdżać po nim samochody, a przez sześć także tramwaje.
Pierwszy etap prac rozpocznie się 10 maja i potrwa przynajmniej do wakacji. W ramach tego etapu ruch na moście zostanie całkowicie wyłączony.

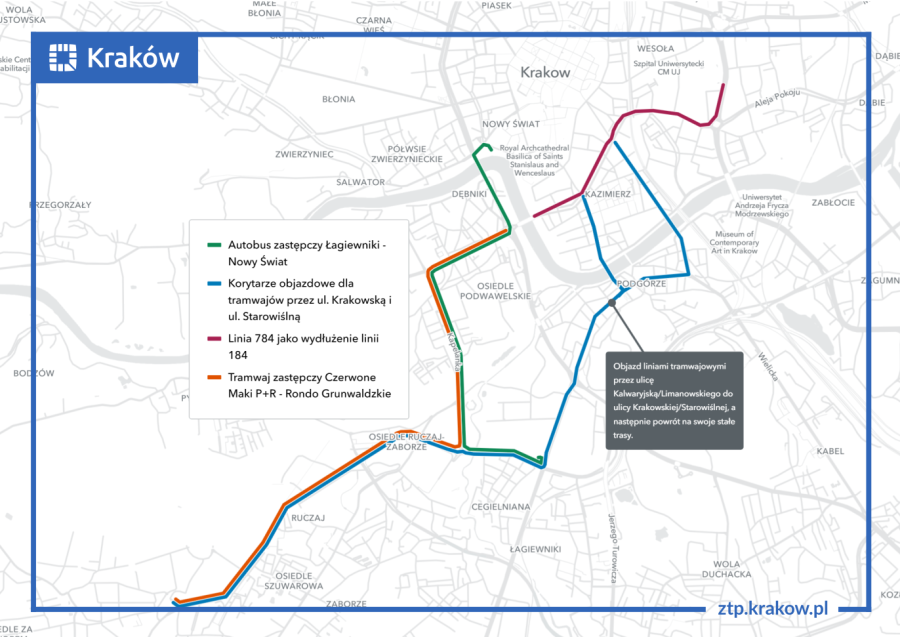

W związku z zamknięciem mostu, na ul. Monte Cassino, w rejonie Centrum Kongresowego ICE Kraków, zostanie wybudowany tymczasowy przystanek, który umożliwi kursowanie tramwajów w obu kierunkach. Linia tramwajowa będzie prowadziła od ul. Kapelanka, przez ul. Monte Cassino, do Centrum Kongresowego ICE Kraków.
Z ul. Dietla tramwaje zostaną przekierowane na ul. Krakowską. Dodatkowo, na ul. Dietla, przed mostem, zostanie wprowadzona możliwość zawracania dla pojazdów, które nie będą mogły kontynuować jazdy w kierunku Kazimierza z powodu zamknięcia mostu.
Zamknięcie mostu oznacza, że ruch tramwajowy i autobusowy będzie musiał być skierowany przez ul. Kalwaryjską/Limanowskiego do ul. Krakowskiej/Starowiślnej, gdzie linie powrócą na swoje stałe trasy.
W ramach prowadzonych prac zostanie wprowadzona komunikacja zastępcza. Linia tramwajowa będzie kursowała z „Czerwonych Maków P+R” do „Ronda Grunwaldzkiego”, natomiast linia autobusowa z Łagiewnik przez rondo Grunwaldzkie do pętli na „Powiślu – Nowy Świat”. Podczas prowadzonych prac, aby zachować dostęp do przystanku „Orzeszkowa”, powstanie linia 784 jako wydłużenie trasy przejazdu autobusu 184.
